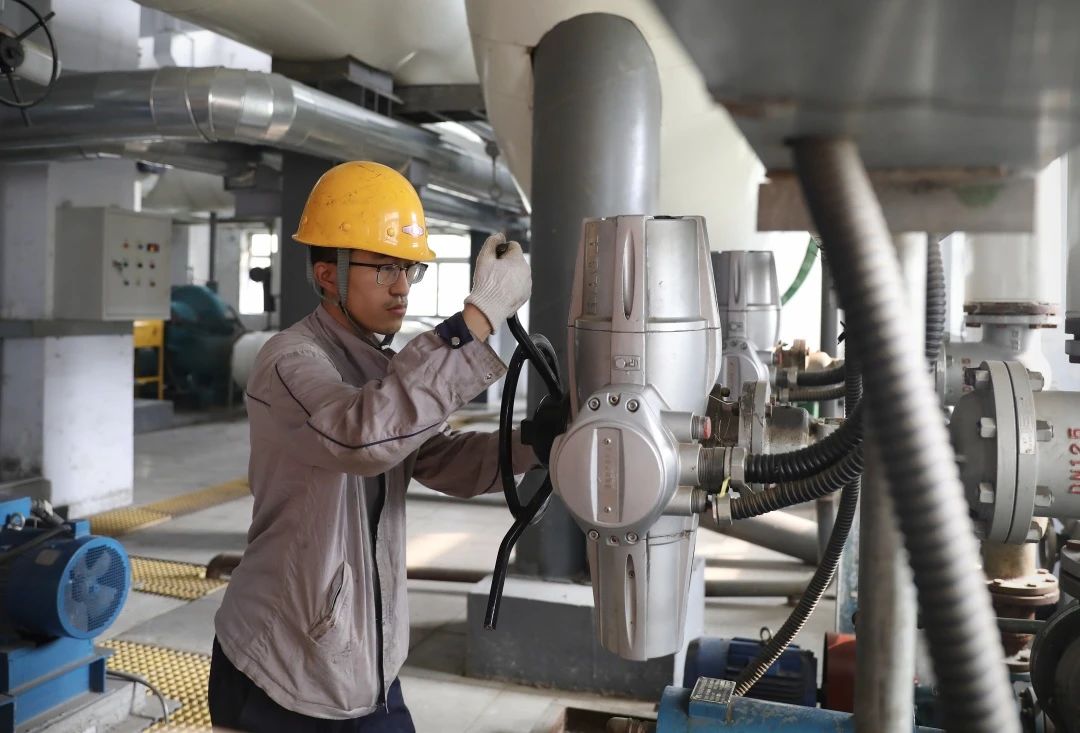

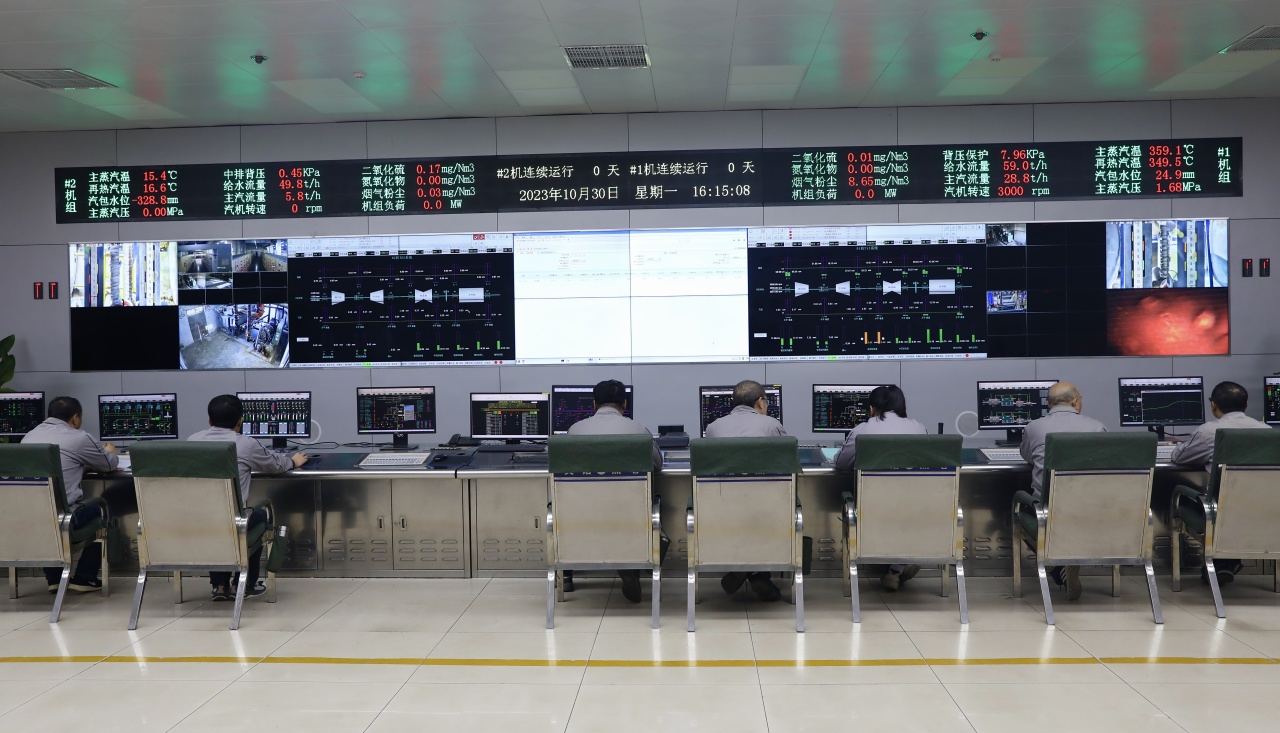

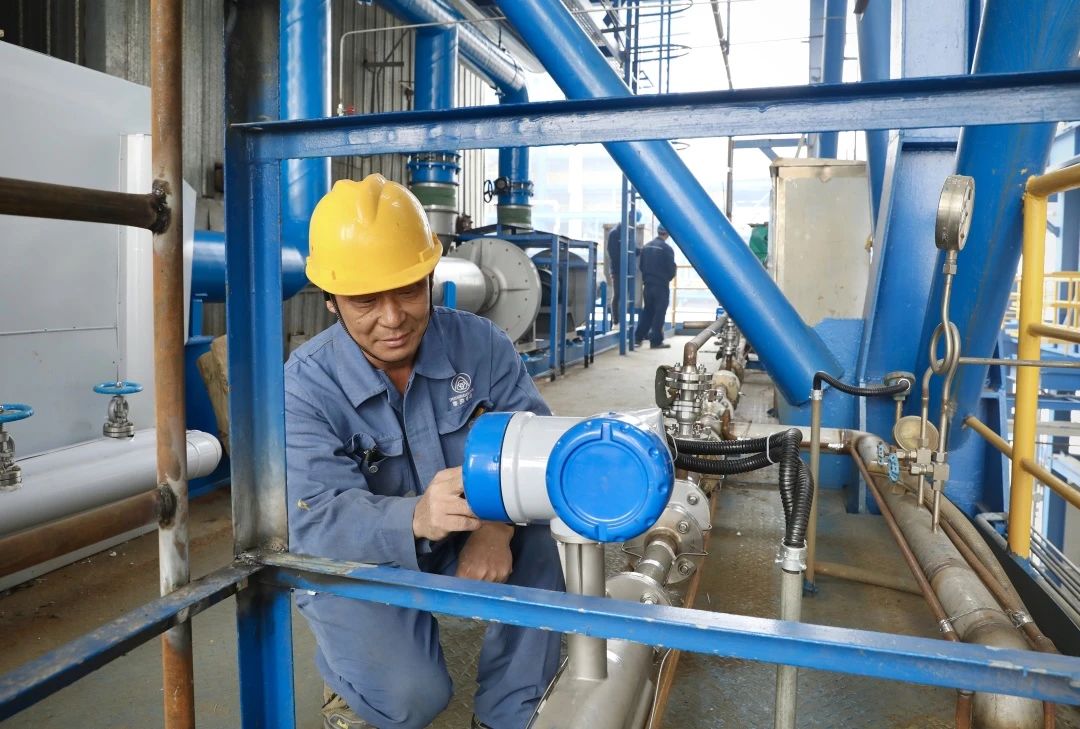

10月起天气逐渐转凉,2023—2024年度供暖工作也进入倒计时,今年是公司迎来第17个供暖季,为确保供热季设施设备正常运行,系统工况正常,9月中旬,公司制定了阶段性备运工作方案,确定设备保养检修、煤炭储备、工程建设、缺陷处理及设备调试在10月底全部完成,系统注水及冷热运行时间节点在11月3日完成,当前,供热人正为今冬供热工作顺利启运做最后的准备。为充分做好启运准备,自国庆节假日开始,公司各部门积极联动,统一指挥、多方协调,全力做好今冬供暖工作。10月1日起供热管网开始注水,截止10月25日供热系统注水4万方。10月23日起供热首站、换热站、管网系统开始冷态运行,将在10月30日完成系统冷态运行,共计172个小时,10月30日关铝热电厂、城西与东区热源厂锅炉系统完成风压试验并进入冷态运行阶段,在此期间用户端陆续进行注水工作。供暖准备工作将在11月4日前结束,热源、管网等系统具备运行条件,确保如期开栓运行。
